„Делта Стар” АД

Преместване на трафопостове с мощност 3600 kVA извън производствена сграда

250523-7-bktp tp3

По инициатива на ръководството на завода за санитарна  арматура на "Идеал Стандарт Видима" АД, е извършен  анализ на риска от възникване на запалвания и пожари с източник силовите електросъоръжения на територията на производствена площадка - гр. Севлиево.

Установено е, че най-голям е рискът при силовите трансформатори, достпът до които е ограничен и се осъществява през вътрешноцеховите пространства.

Същите момента на тяхното пускане в експлоатация, са отговаряли и съответствали на  действащите тогава нормативи.

Въпреки това към момента създават риск, който може да бъде ограничен.

Това се дължи на обстоятелството, че при някой от тях, трафокилиите са разположени в  производствените цехове и сътветно достъпа до тях се осъществява само през всътрешни затворени помещения и пространства.

Това затруднява достъпа при инспекционни, аварийно-ремонтни и противопожарни дейности.

На основание на констатираните факти,  беше взето решение  вътрешноцеховите трафопостовете да бъдат преустроени в съответствие със сега действащите по-високи изисиквания за пожарна безопасност и ремонто-пригодност.

За целта от страна на "Делта Стар"  АД  беше представен идеен проект, който след одобрение от възложителя е доразработен в технически и той включва следните дейности:

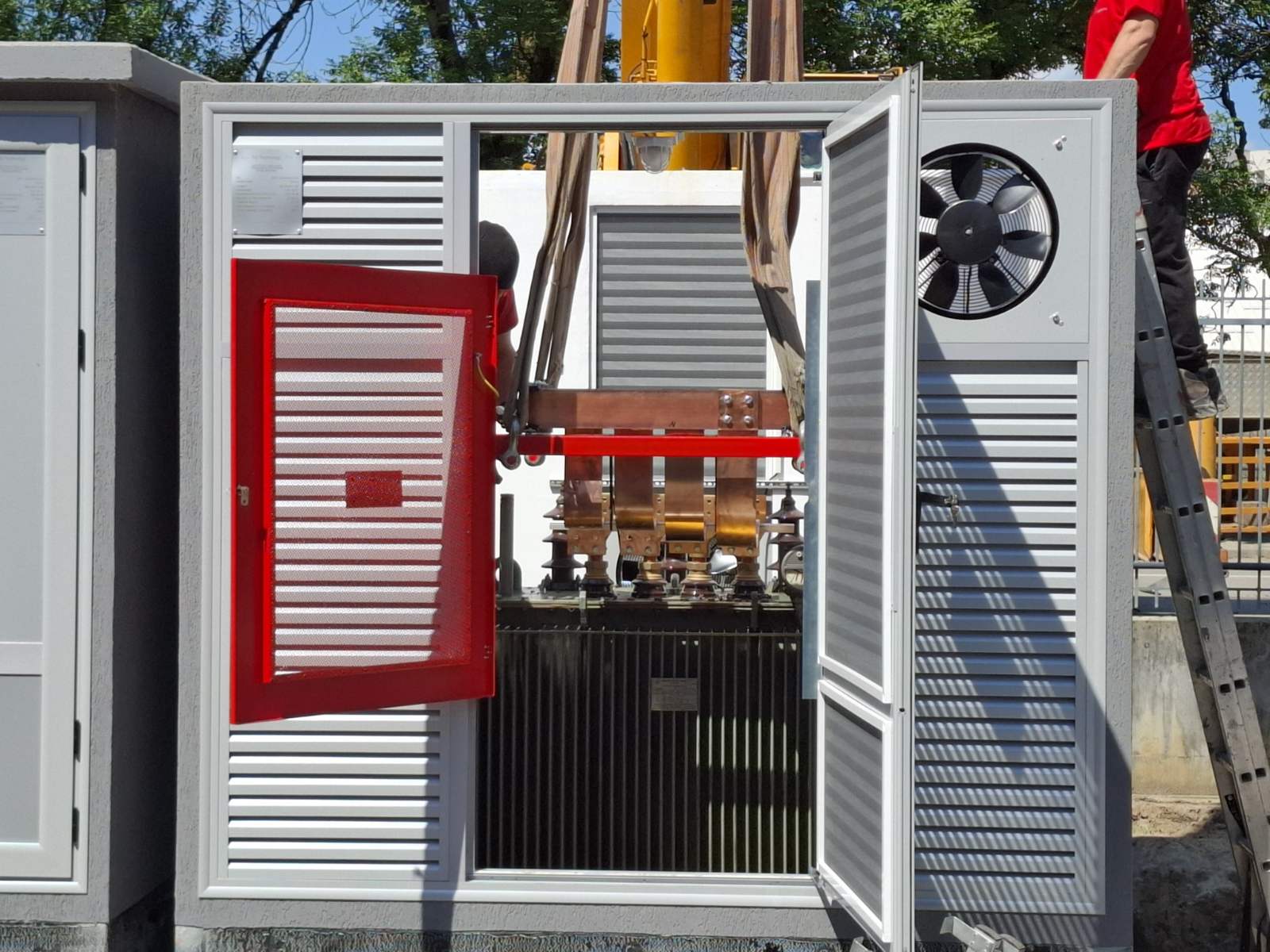

          -Преоборудване на съществуваща трафокилия извън производствения цех и монтаж на нов силов трансформатор 2000kVA;

          -Изграждане на ново Главно Разпределително Табло Ниско напрежение 0,4kV;

          -Изграждане на нова кабелна връзка между изнесените силови трансформатори и Главно Разпределително Табло Ниско напрежение 0,4kV;

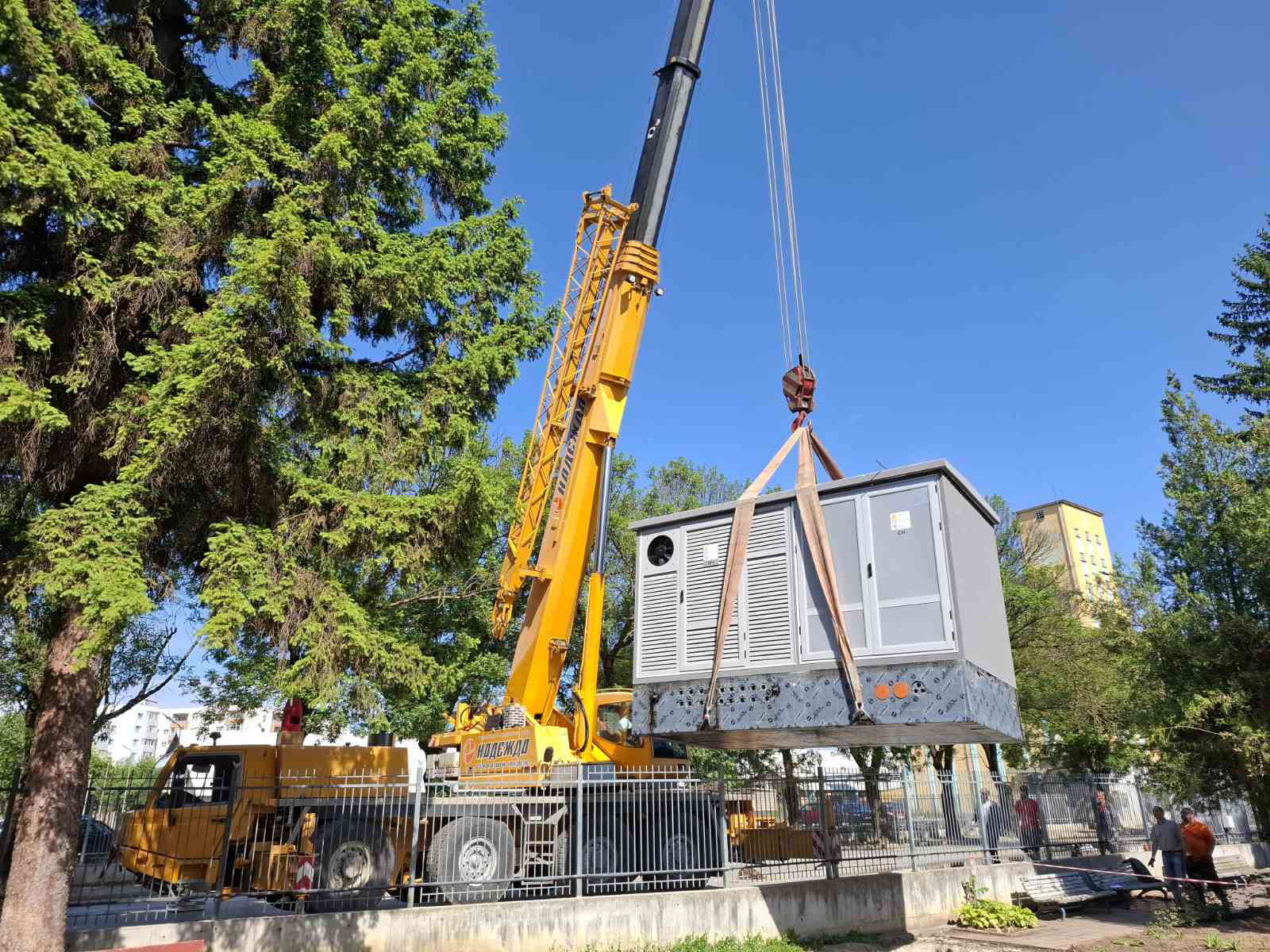

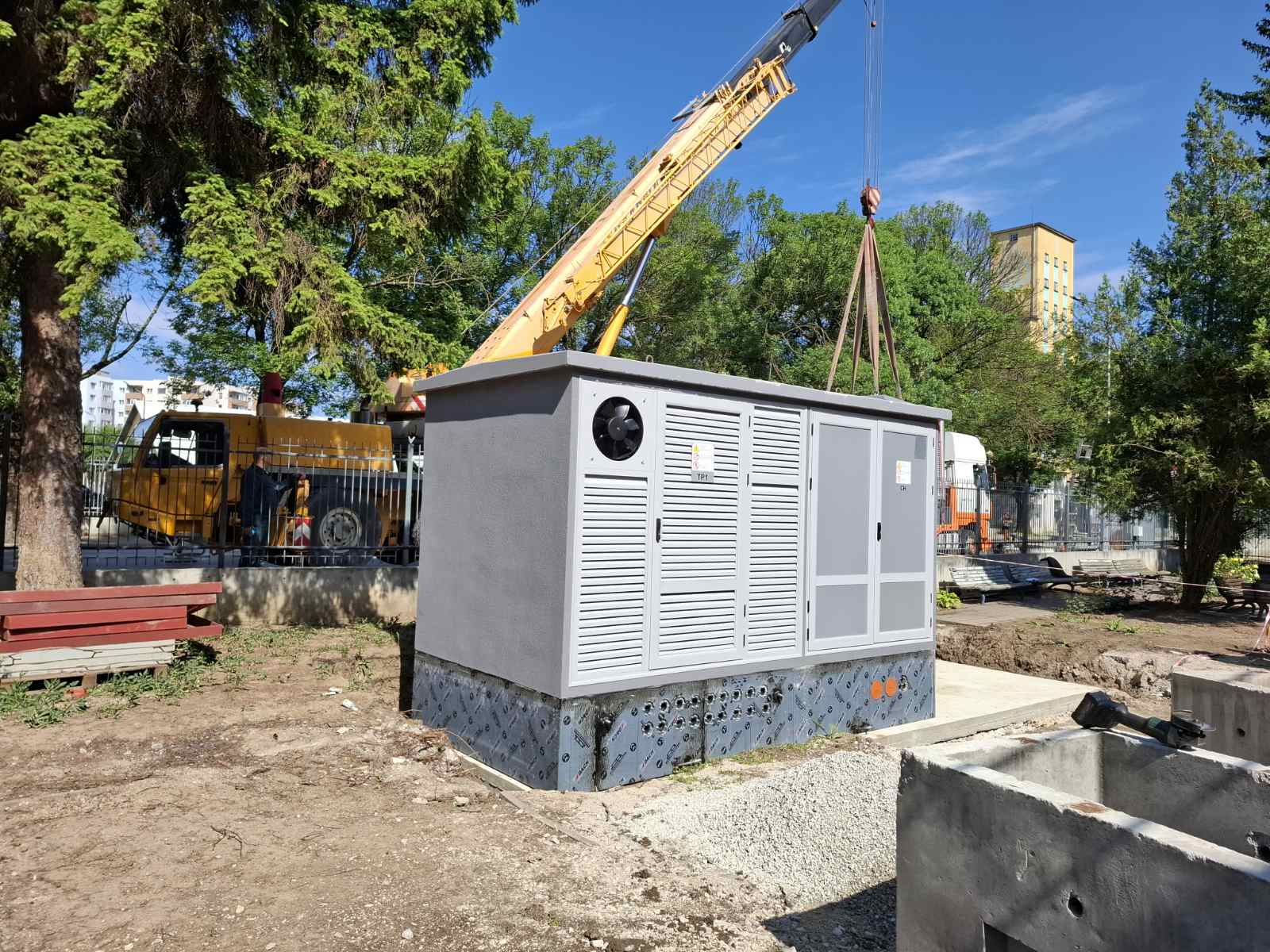

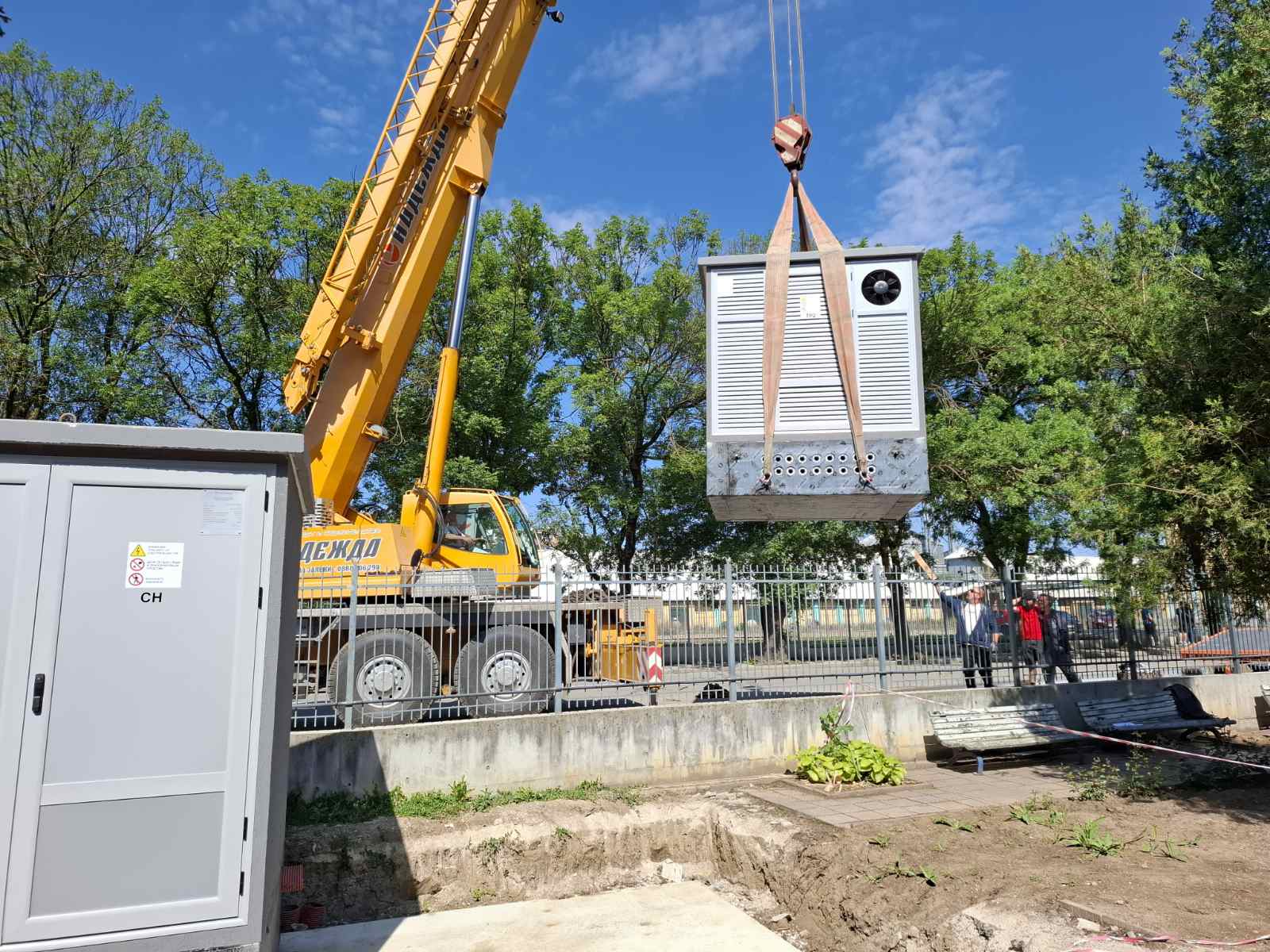

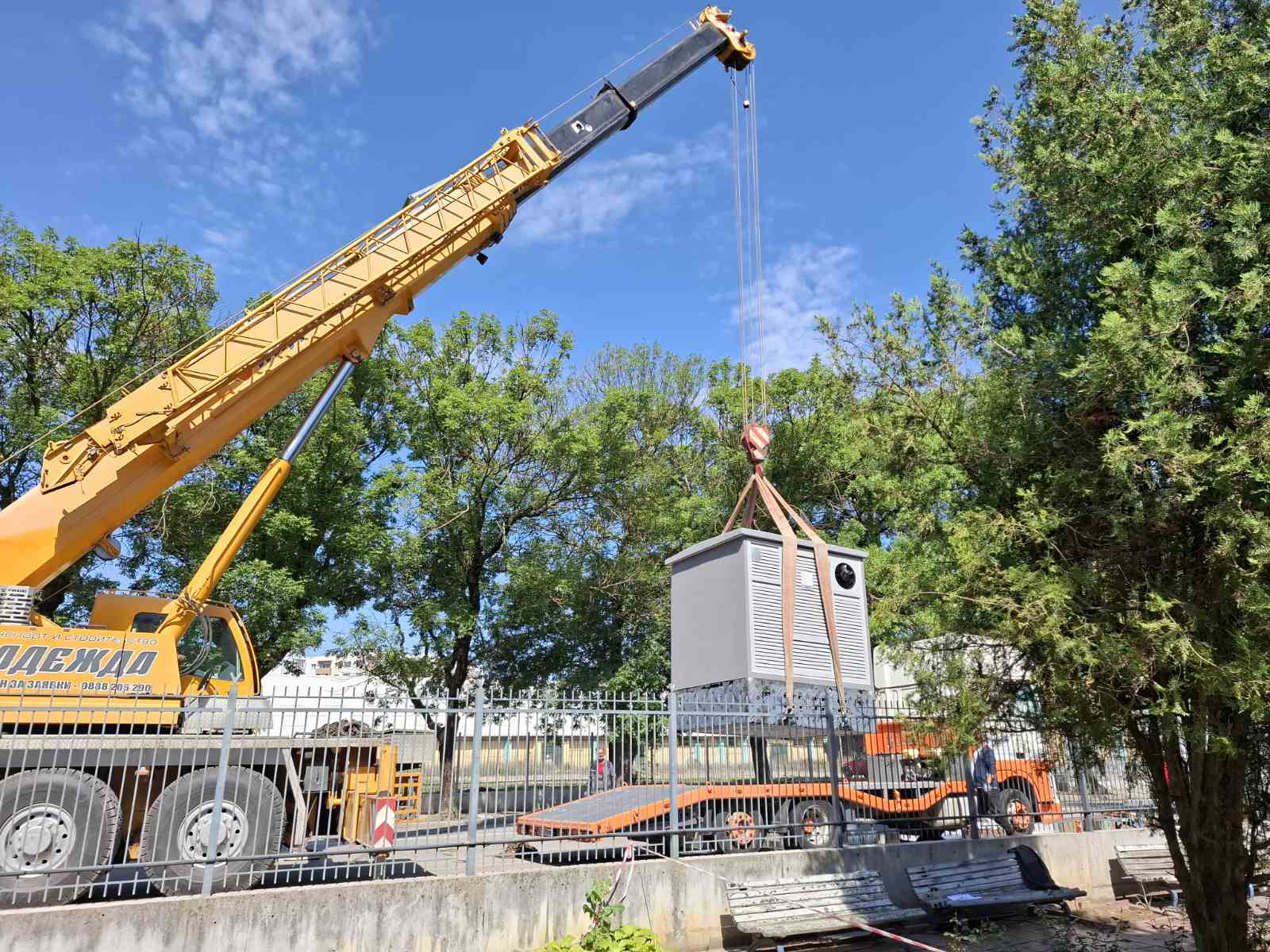

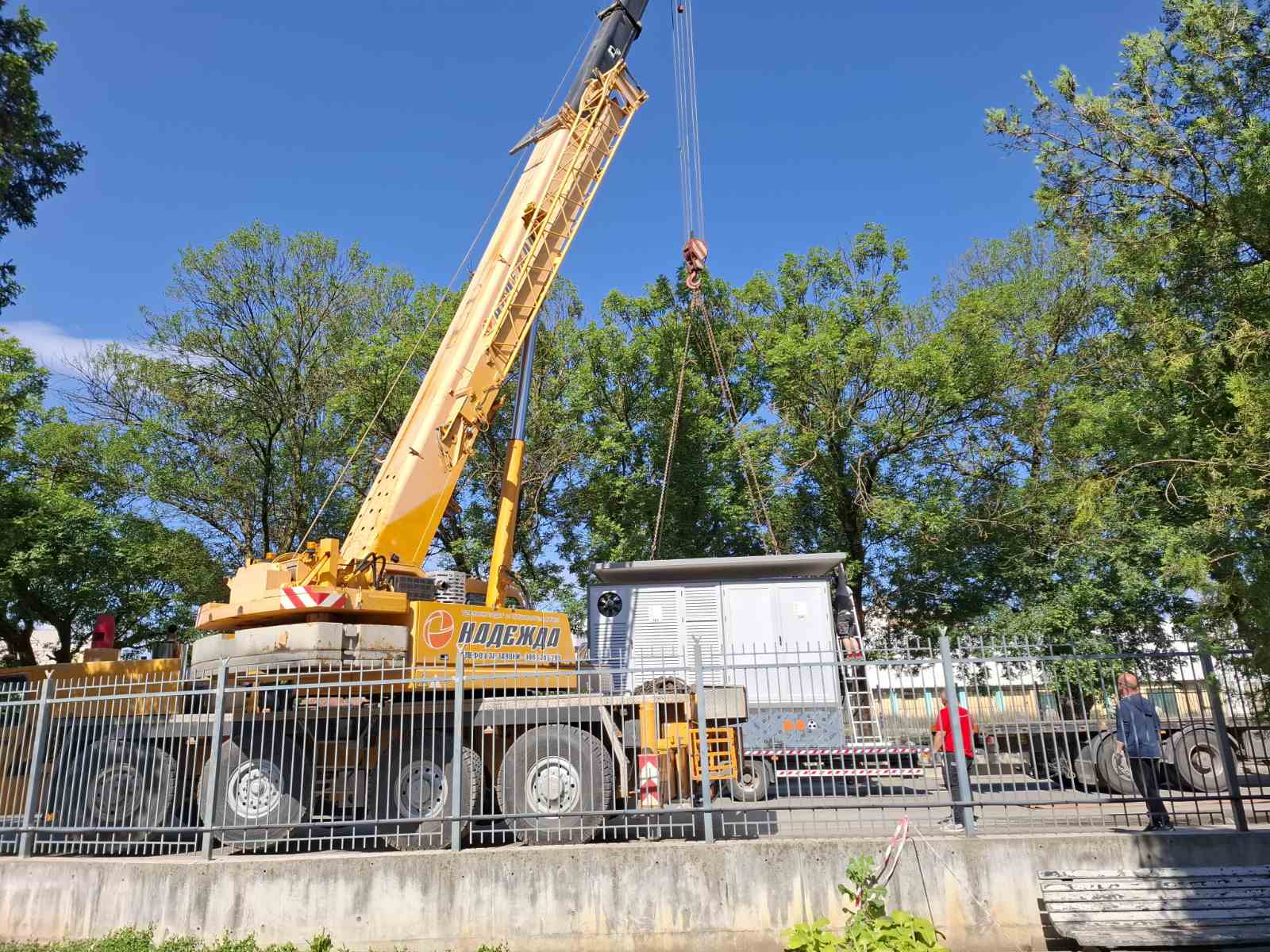

         -Доставка и монтаж на нов компактен трафопост БКТП 20/0,4kV - 2х1600кVA;

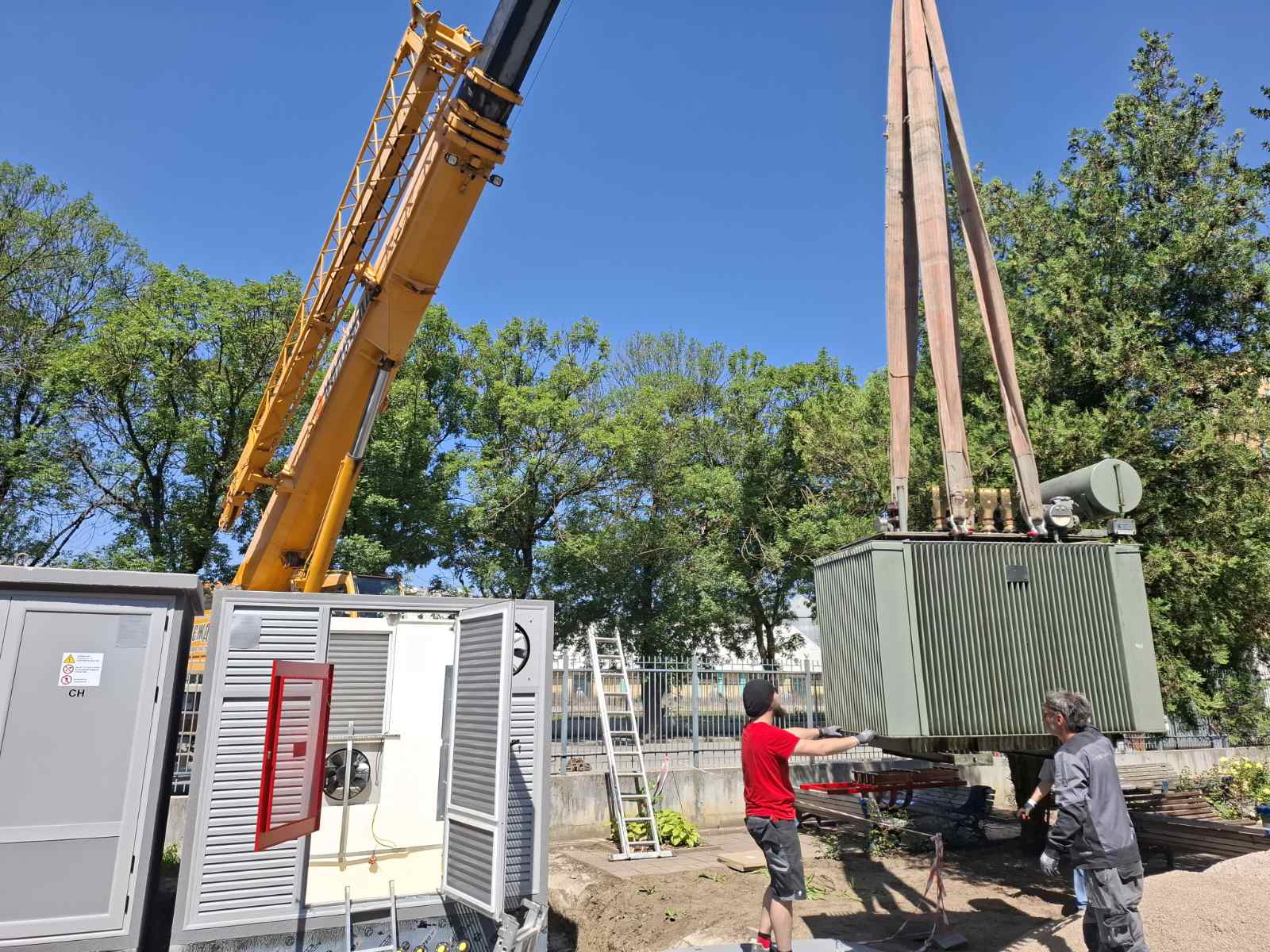

         -Извеждане от експлоатация на 2 бр. съществуващи силови трансформатори и обезопасяване на вътрешноцеховите трафокилии в които са разположени към момента;

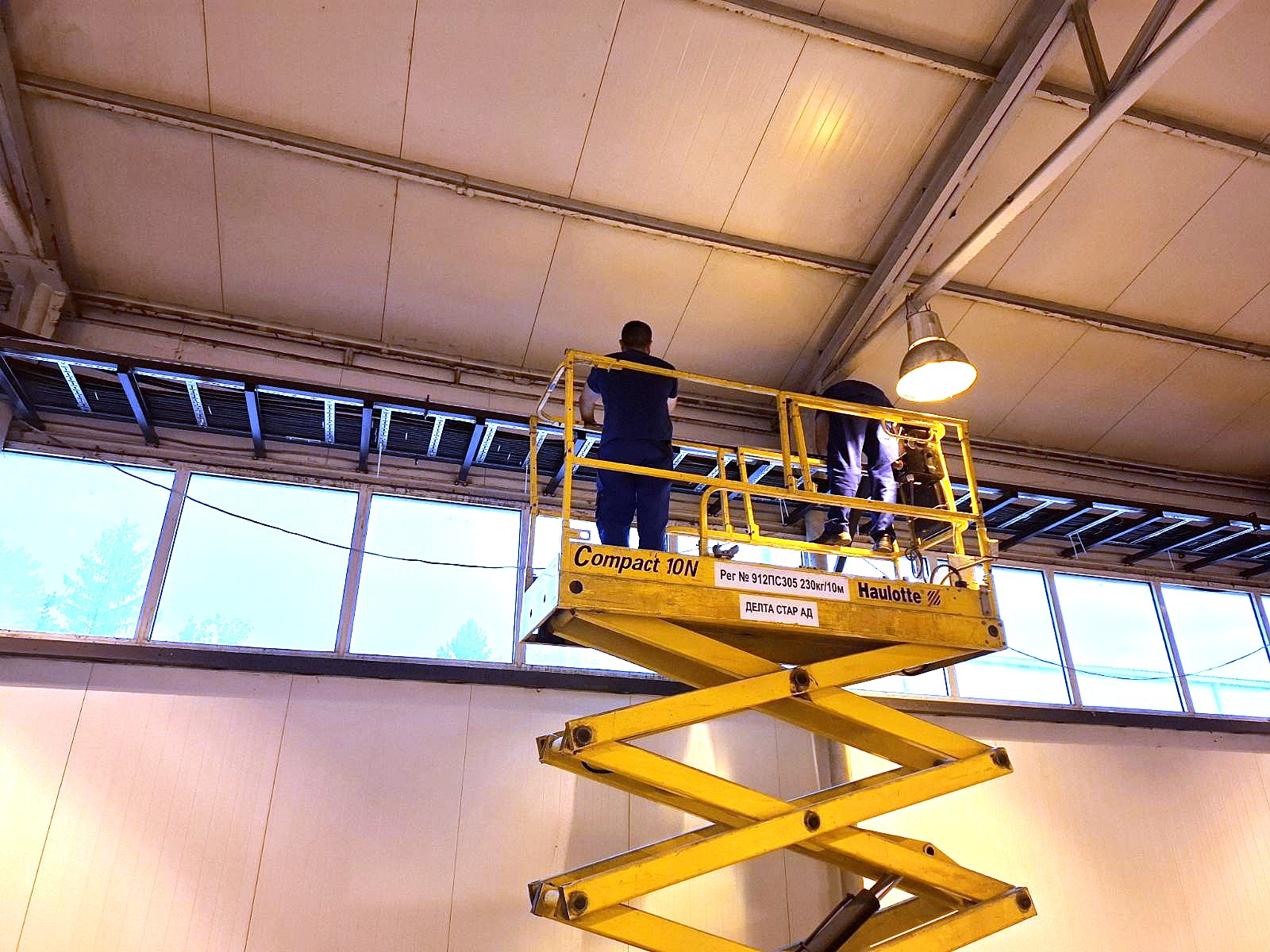

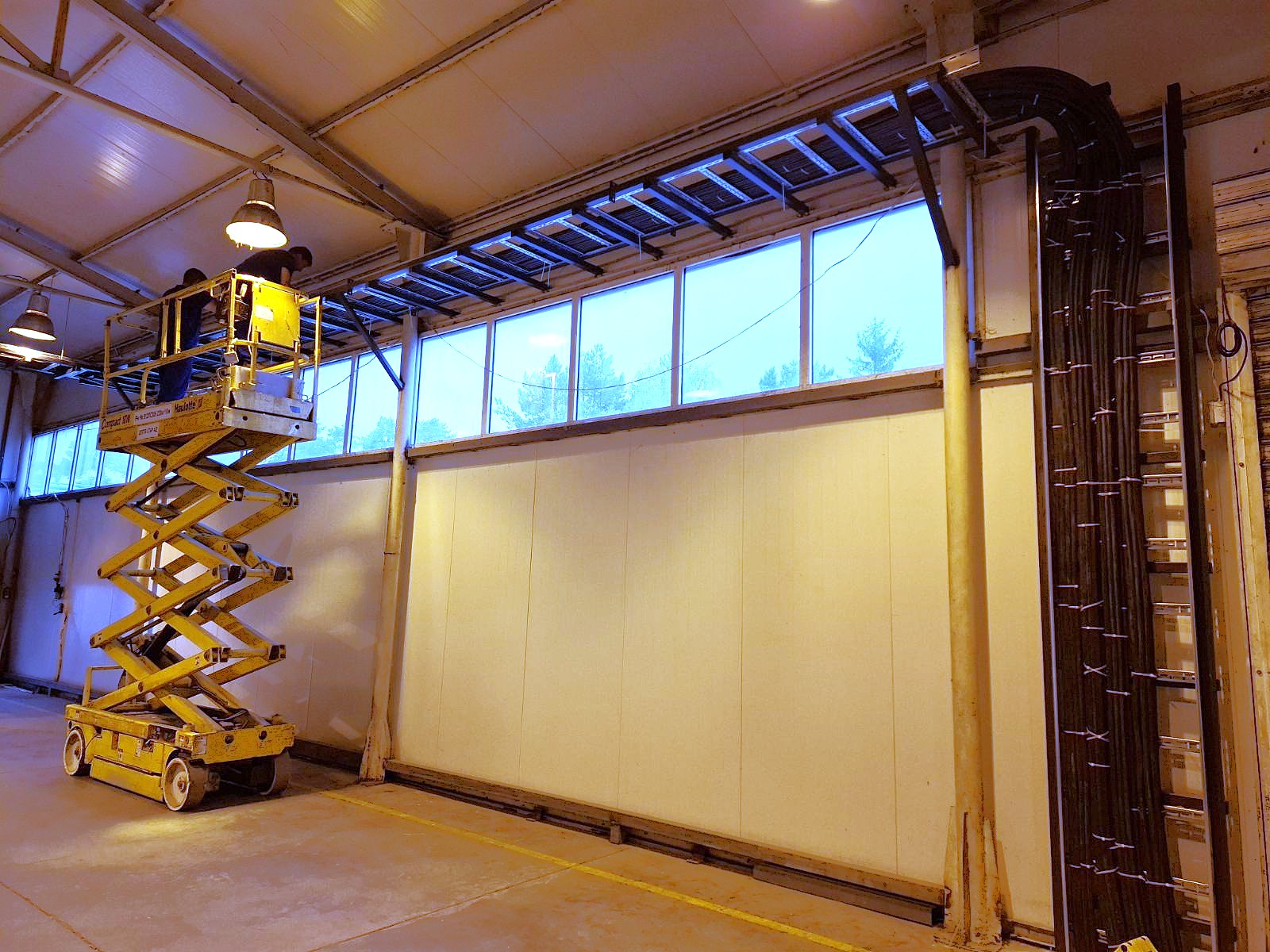

         -Демонтаж на съществуващ шинопровод Ниско Напрежение 0,4kV и неговата замяна с нов.

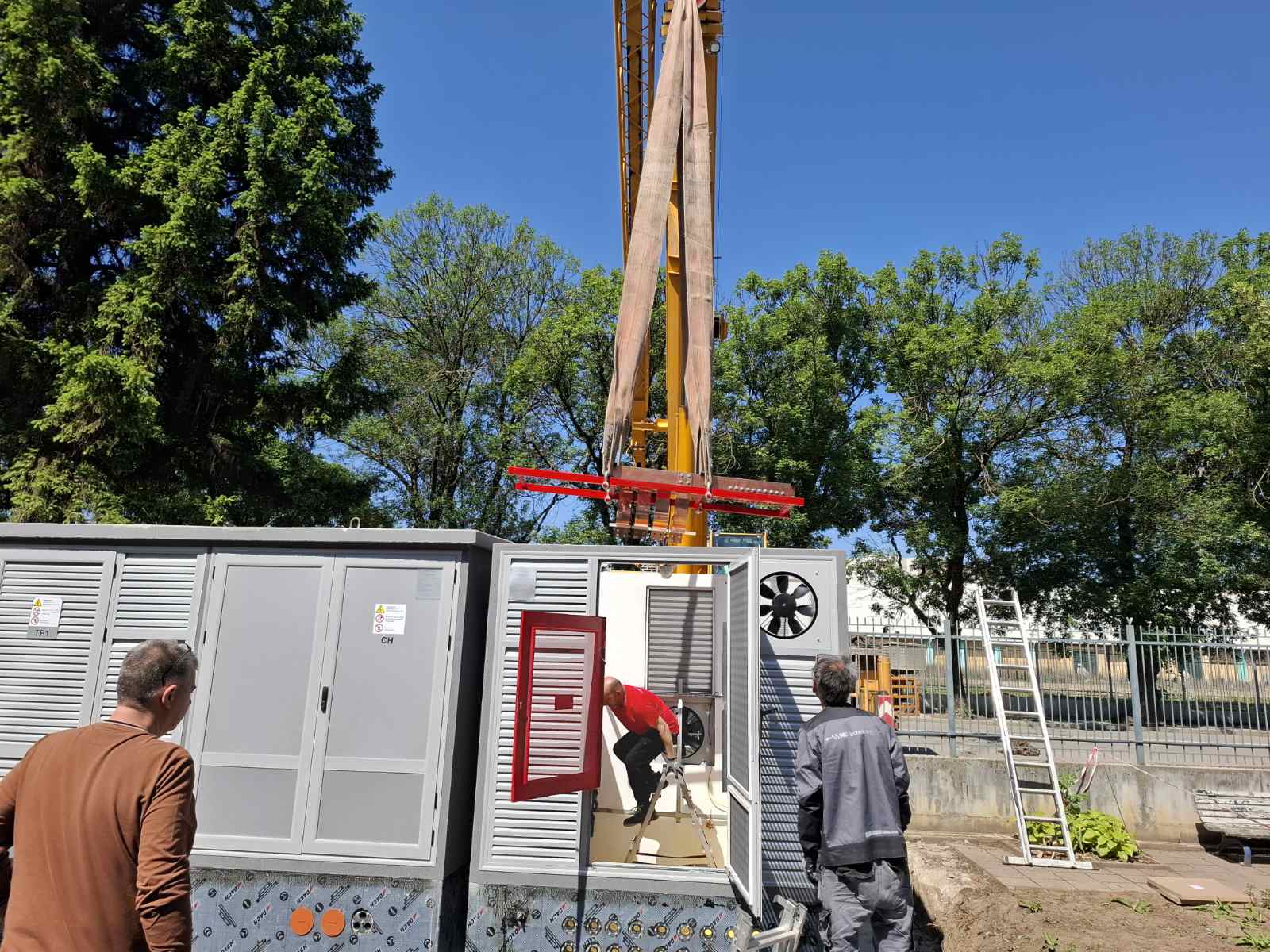

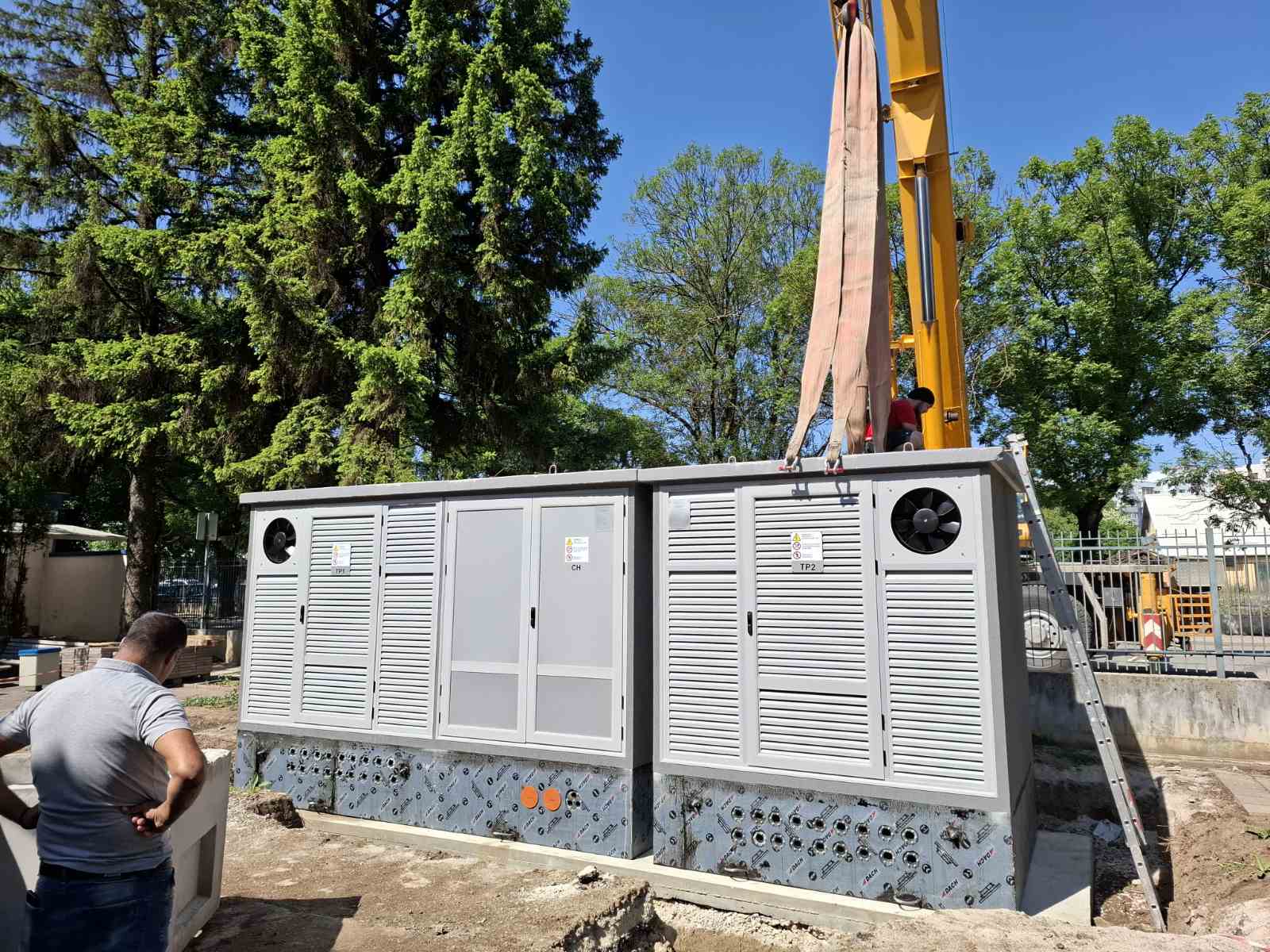

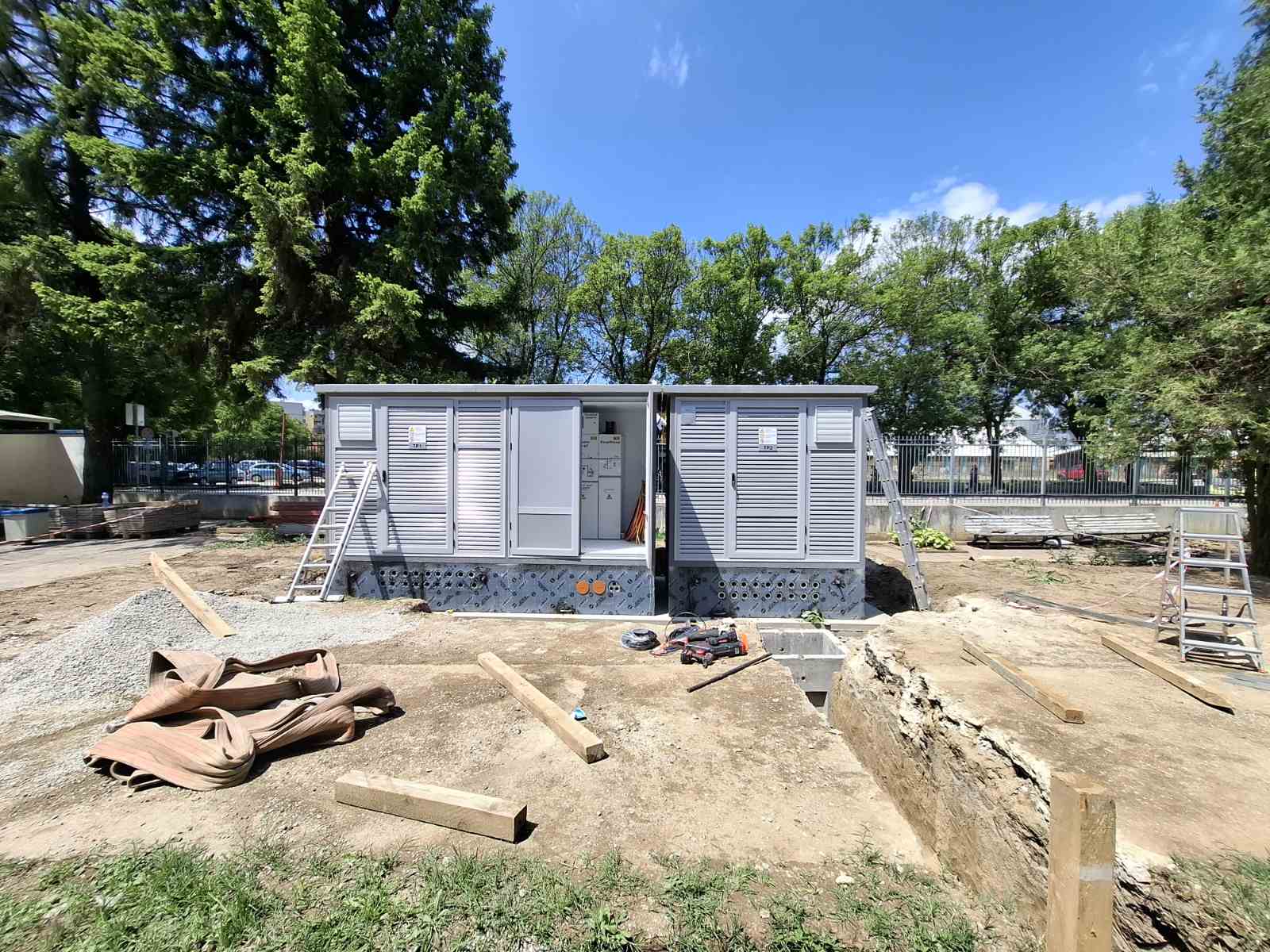

Към момента са монтирани основните съоръжения по този проект.

В зависимост от производствената програма на възложителя, предстои тяхното поетапно  пускане в експлоатация и захранване на консуматорите без да се нарушава производствения график.
